بازسازی خانه یکی از پروژههای مهم و پرچالش برای بسیاری از خانوادههاست. شرکت معمار فراز، با سالها تجربه در زمینه بازسازی و طراحی داخلی، به شما کمک میکند تا این فرآیند را با موفقیت طی کنید. بازسازی پارکینگ خانه نیز بخشی از پروژه بازسازی کامل است که با برنامهریزی مناسب میتواند به فضایی کاربردی و زیبا تبدیل شود. همچنین بسیاری از خانوادهها همزمان با بازسازی خانه، به بازسازی سرویس بهداشتی و حمام نیز توجه میکنند تا کل فضای منزل یکپارچه و مدرن شود.
اگر در فکر تغییر ظاهر منزل خود هستید، احتمالا این سؤال برایتان پیش آمده که بازسازی خانه چقدر طول میکشد یا بازسازی خانه چقدر زمان میبرد. پاسخ به این سؤال بستگی به عوامل مختلفی مانند اندازه خانه، میزان تغییرات مورد نظر، نوع مصالح و حتی شرایط آب و هوایی دارد.
در این مقاله، به توضیح کامل زمان بندی های بازسازی خانه میپردازیم، مراحل مختلف را بررسی میکنیم و با استفاده از یک جدول، زمان تقریبی هر کار را نشان میدهیم. همچنین به نکاتی اشاره میکنیم که حتی در پروژههایی مثل نوسازی حیاط خانه نیز میتواند به مدیریت بهتر زمان کمک کند. هدف این است که با برنامهریزی دقیق، بتوانید طول و مدت زمان پروژه بازسازی خانه را به بهترین شکل مدیریت کنید.

عوامل موثر بر مدت زمان بازسازی خانه

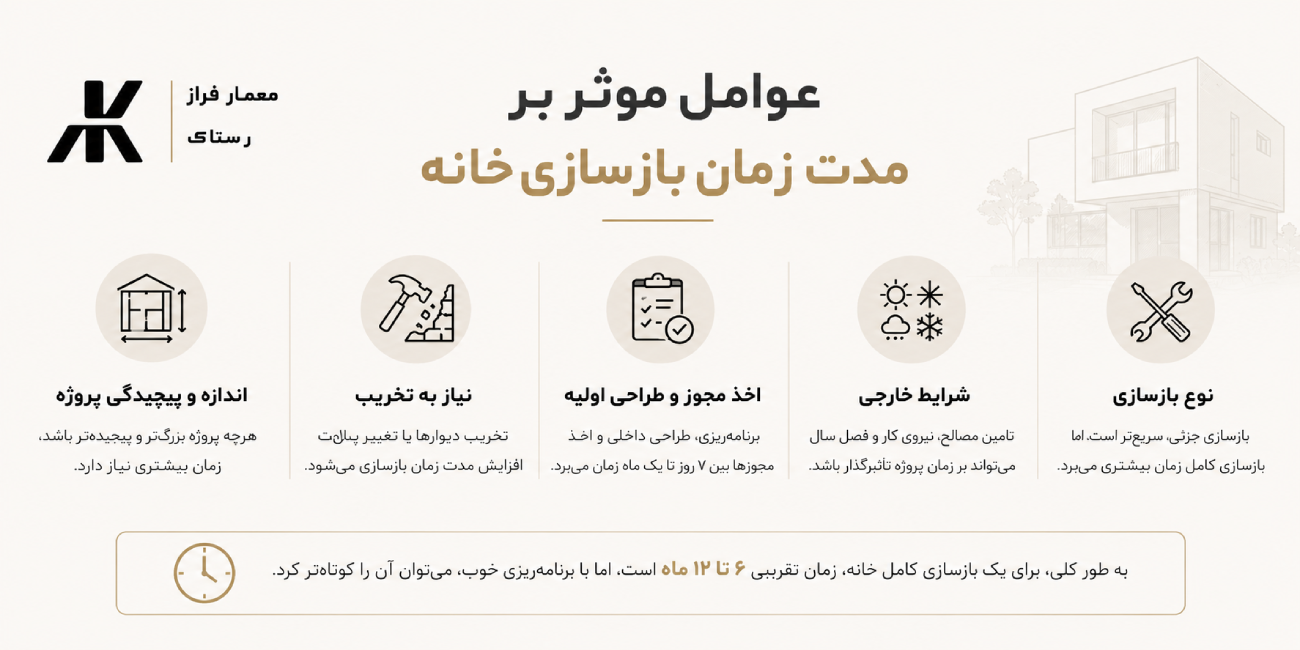

قبل از ورود به جزئیات، بیایید نگاهی به عوامل کلیدی ای بیندازیم که بر مدت زمان بازسازی خانه تاثیر میگذارند:
- اندازه و پیچیدگی پروژه: بازسازی یک آپارتمان کوچک ممکن است فقط چند هفته طول بکشد، در حالی که بازسازی کامل یک خانه قدیمی میتواند تا چندین ماه ادامه یابد. برای مثال، بازسازی خانههای قدیمی معمولا 4 تا 8 ماه زمان میبرد، اما برای خانه های کوچک تر، این زمان میتواند به 3 تا 4 هفته کاهش یابد.
- نیاز به تخریب: اگر پروژه شامل تخریب دیوار ها یا تغییر پلان باشد، زمان بیشتری نیاز است. بدون تخریب اساسی، بازسازی حدود 30 روز طول میکشد، اما با تغییرات ساختاری، این مدت به 45 تا 70 روز افزایش مییابد.
- اخذ مجوز ها و طراحی اولیه: مرحله برنامه ریزی و طراحی میتواند 7 روز تا یک ماه طول بکشد، زیرا شامل بررسی نیاز ها، طراحی داخلی و اخذ مجوز های لازم است. (بیشتر بخوانید: آیا بازسازی خانه نیاز به مجوز دارد؟)
- شرایط خارجی: عواملی مانند تامین مصالح، نیروی کار متخصص و حتی فصل سال (مانند زمستان که کارها کندتر پیش میرود) میتوانند زمان را تغییر دهند.
- نوع بازسازی: بازسازی جزئی (مانند رنگآمیزی یا تعویض کف) سریعتر است، اما بازسازی کامل (شامل تاسیسات و ساختار) زمان بیشتری میگیرد. مثلا، بازسازی حمام به دلیل جزئیات تاسیساتی و کاشیکاری ممکن است ۱ تا ۳ هفته طول بکشد.
به طور کلی، برای یک بازسازی کامل خانه، زمان تقریبی 6 تا 12 ماه است، اما با برنامه ریزی خوب، میتوان آن را کوتاه تر کرد.

مراحل زمان بندی بازسازی خانه
بازسازی خانه معمولا در مراحل مشخصی پیش میرود. هر مرحله زمان خاص خود را دارد و باید به ترتیب انجام شود تا تداخلی ایجاد نشود. در ادامه، توضیح کاملی از هر مرحله ارائه میدهیم:
- برنامه ریزی و طراحی (Planning and Design): این مرحله اولیه شامل ارزیابی وضعیت فعلی خانه، طراحی نقشه ها و انتخاب مصالح است. زمان تقریبی: 2 تا 4 هفته. در این مرحله، باید بودجه را تعیین کنید و با متخصصان مشورت نمایید.
- تخریب و آماده سازی (Demolition): حذف عناصر قدیمی مانند دیوارها، کف یا سقف. اگر تغییرات اساسی نباشد، 1 تا 2 هفته کافی است، اما در موارد پیچیدهتر، تا 3 هفته طول میکشد.
- ساختار و قاببندی (Framing/Rebuilding): بازسازی ساختار اصلی خانه، مانند دیوارها و سقف. زمان: 2 تا 4 هفته، بسته به اندازه پروژه.
- تاسیسات مکانیکی (Plumbing, Electrical, HVAC): نصب لولهکشی، برقکشی و سیستم های گرمایشی/سرمایشی. این مرحله حساس است و معمولا 1 تا 2 هفته زمان میبرد.
- دیوار ها و گچ کاری (Walls/Drywall): نصب دیوار های خشک و گچکاری. زمان: حدود 1 هفته.
- کف پوش و کابینت (Flooring and Cabinets): نصب کف جدید و کابینتها. کفپوش 8 تا 15 روز و کابینتکاری 3 تا 5 روز طول میکشد.
- رنگ آمیزی و تکمیل (Painting and Finishing): رنگ زدن دیوارها، نصب درها و لوازم جانبی. زمان: 1 تا 2 هفته.
- نصب لوازم و بازرسی نهایی (Appliances and Final Inspection): نصب وسایل خانه و بررسی نهایی. این مرحله معمولا 1 هفته طول میکشد.
- اجرای میکروسمنت روی کاشی: مخصوص حمام، سرویس بهداشتی و کف آشپزخانه. زمان: 3 تا 7 روز بسته به مساحت و تعداد لایهها.
جدول زمان بندی بازسازی خانه برای هر قسمت خانه به صورت مجزا
برای وضوح بیشتر، جدولی از زمان تقریبی هر مرحله بر اساس منابع معتبر تهیه کردهایم. این زمان ها تخمینی هستند و میتوانند بر اساس شرایط تغییر کنند:
| مرحله کار | زمان تقریبی | توضیحات |
|---|---|---|
| برنامهریزی و طراحی | 2-4 هفته | شامل طراحی داخلی و اخذ مجوزها |
| تخریب و آمادهسازی | 1-3 هفته | حذف عناصر قدیمی |
| ساختار و قاببندی | 2-4 هفته | بازسازی دیوارها و سقف |
| تاسیسات برقی و لولهکشی | 8-12 روز | نصب برق، لوله و HVAC |
| دیوارها و گچکاری | 1 هفته | نصب drywall و گچ |
| بازسازی کف ساختمان | 8-15 روز | نصب کفپوش جدید |
| کابینتکاری | 3-5 روز | ساخت و نصب کابینتها |
| رنگآمیزی و تکمیل | 1-2 هفته | رنگ زدن و نصب لوازم جانبی |
| نصب لوازم و بازرسی | 1 هفته | بررسی نهایی و تحویل |
نکات مهم برای مدیریت زمان در بازسازی خانه
برای اینکه بازسازی خانه چقدر زمان میبرد را کنترل کنید، این نکات را رعایت کنید:
- نقشه دقیق داشته باشید: از ابتدا تمام مراحل را لیست کنید.
- با متخصصان همکاری کنید: انتخاب پیمانکار خوب میتواند زمان را کاهش دهد.
- بودجه را مدیریت کنید: تاخیر در تامین مصالح میتواند پروژه را عقب بیندازد.
- پیش بینی مشکلات: همیشه 10-20% زمان اضافی برای مشکلات غیرمنتظره در نظر بگیرید.
با معمار فراز، بازسازی خانه خود را سریع و حرفه ای انجام دهید
در نهایت، بازسازی خانه نه تنها ارزش ملک را افزایش میدهد، بلکه فضای زندگی بهتری فراهم میکند. اگر پروژه خود را با دقت برنامهریزی کنید، میتوانید از سوال بازسازی خانه چقدر زمان میبرد به عنوان یک راهنما برای موفقیت استفاده کنید.
شرکت معمار فراز با تیمی حرفهای و متعهد، آماده است تا شما را در این مسیر همراهی کند. برای مشاوره رایگان و شروع پروژه بازسازی خانه خود، همین امروز با ما تماس بگیرید یا به وبسایت ما مراجعه کنید.
کلام اخر درباره اینکه بازسازی خانه چقدر طول میکشد
بازسازی خانه یک سرمایهگذاری ارزشمند است که میتواند زیبایی، راحتی و ارزش ملک شما را افزایش دهد. پاسخ به سوال بازسازی خانه چقدر زمان میبرد به عوامل مختلفی مانند اندازه پروژه، نوع بازسازی و برنامهریزی دقیق بستگی دارد.
با استفاده از جدول زمانبندی ارائهشده و همکاری با تیمی حرفهای مانند معمار فراز، میتوانید پروژه خود را در زمان مناسب و با کیفیت بالا به پایان برسانید. برنامهریزی دقیق و پیشبینی مشکلات احتمالی کلید موفقیت در این مسیر است.
